“三步”推进义长分中心沙河干渠渠堤整治和造林绿化工作
来源:未知   时间:2022/09/08   点击:次  【字体:

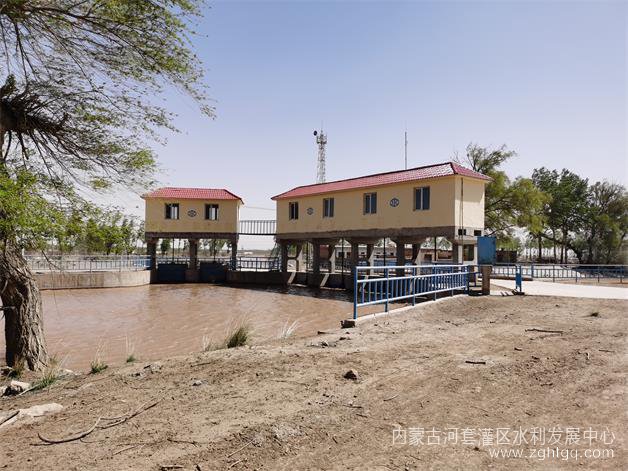

沙河干渠原名烂大渠,于清光绪十七年(1891年)由王同春集资开挖,经过多年的维修养护,才有了现在79.6公里的沙河干渠,灌溉着39.24万亩的土地。为全面实现灌域“路随水行、林随水走、水清岸美”的目标,沙河渠供水所“三步”推进沙河干渠渠堤整治和造林绿化工作。




第一步 2020年完成衬砌段落垄道整理

沙河干渠衬砌段落在43+268-50+448处,是沙河干渠最长的衬砌的段落,为了早日实现“林随水走”得目标,在此处展开了沙河干渠垄道整理、造林绿化的第一步。

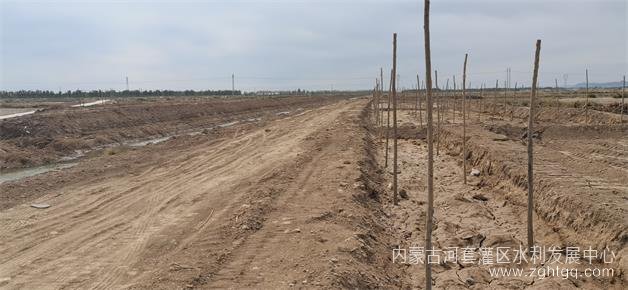

在这7180米的干渠上涉及新公中镇、隆兴昌镇共60.33亩堤地,当时土地矛盾严重,供水所积极与镇、村、社沟通,并向农户普及相关知识和规定,最终圆满的完成了此次任务,也为以后开展类似工作积累了宝贵的经验,为下一步奠定了基础。




第二步  2021年完成乌北段落植树造林

乌北段落,也就是沙河干渠64+050-79+600处,在沙河干渠的尾端,地处于乌拉特中旗德岭山镇,全长15550米,在此展开了垄道整理、渠堤绿化的第二步。

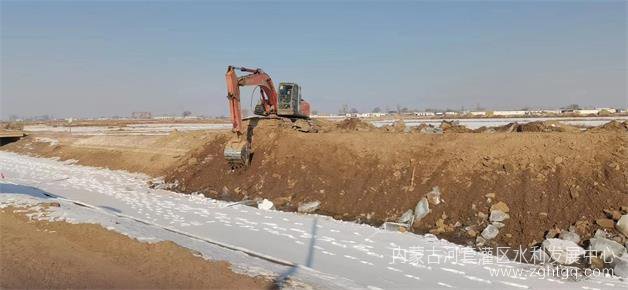

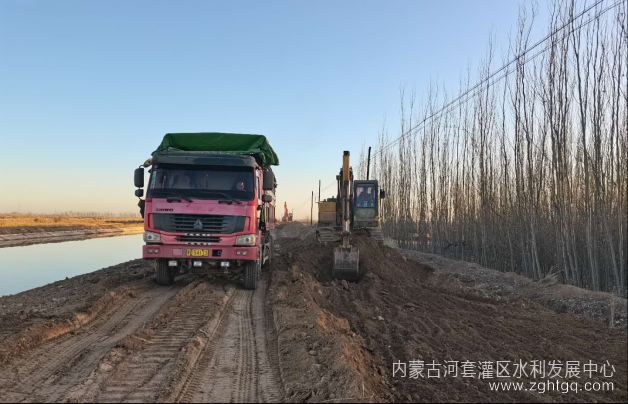

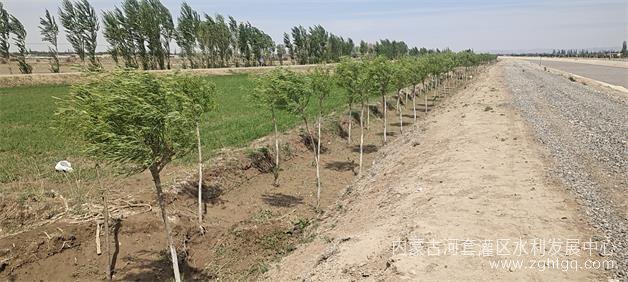

12月15日在此处开工,2022年4月底完工。施工期间各种矛盾错综复杂,供水所费了很多的精神和精力,每天下到工地进行巡检,遇到问题及时与施工队进行沟通。但是看到一排排树苗种下去,感觉所有的辛苦都是值得的,它们是希望的树苗,更是绿色的希望。




第三步  2022年开展剩余段落渠堤整治

剩余段落,也是沙河干渠最主体的段落,为0+000-43+268和50+448-64+050两段,全长56870米,涉及天吉泰镇、复兴镇、新公中镇、套海镇、隆兴昌镇,供需堤地450.423亩。接到上级文件后,沙河渠供水所召开垄道整理工程专项会议,按照勘测设计部署相关工作。




供水段接到任务后,统筹规划,按照工程建设要求,依据规划设计,在春播前完成了渠堤整治和造林绿化范围内导线布置,精准量测,统计数据。供水所第一时间向相关镇、村、社及农户下发了垄道整理告知书,杜绝导线内作物种植,加强与各级政府、村组村民沟通协调,做好宣传。




可以想象,几年后走在沙河干渠,身旁是流淌的渠水、葱绿的树木、远处的田野,将会是多么美丽的场景!接下来,沙河渠供水所要认真落实中心党委关于实施国管渠堤整治和造林绿化工作要求,结合沙河干渠实际情况,完成此项工作,为建设全国一流现代化灌区、推动灌域高质量发展而努力奋斗!


沙河渠供水所  王雪
