为了认真落实全市深度节水控水和开展引黄滴灌工作的总体部署,积极探索河套灌区引黄滴灌工程建设的模式,2022年10月,河灌中心积极筹措引导资金790万元,支持和帮助乌兰布和、解放闸、永济、义长、乌拉特、总干等6个分中心开展河套灌区引黄滴灌试点工程建设,覆盖面积4.85万亩。河灌中心专门成立引黄滴灌专项工作推进领导小组,下设办公室在规划发展处,总体协调试点工程组织推进工作。
一年来,领导小组办公室认真履职,协调组织各分中心抓紧开展项目前期有关工作。一是从2022年10月起,积极协调各分中心主动对接当地旗县区高标准农田建设项目,认真开展实地踏勘调研,初步完成项目选址。二是2022年底之前组织各分中心编制引黄滴灌试点水源工程建设初步方案,规划发展处进行了内部初审,要求各分中心结合全市深度节水控水工作部署进行重新修订完善。三是从2023年3月份开始,组织6个分中心修订完善试点工程水源工程初步设计方案,全部上报市水利局审查。四是积极协调争取市水利局支持,于4月28日之前完成各试点水源工程项目的技术审查,组织各分中心进一步修改完善后,市水利局在5月底前先行批复了解放闸、乌兰布和、乌拉特、义长灌域4个试点水源工程实施方案,永济、总干两个试点实施方案也在6月底和7月初全部获批。五是积极协调中心工程处,抓紧完成各试点工程项目的开工审批和施工准备,从8月初开始,各分中心引黄滴灌试点工程陆续开工建设。六是从3月下旬开始建立专项工作调度制度,每半个月督查通报一次工作进度,及时为中心领导和有关处室提供参考,有力的推动了各分中心前期工作开展。工程实施阶段也持续以实地了解、微信工作群调度、电话了解、信息传递等形式,督查调度工程进展情况,及时上报中心领导和市深度节水控水工作领导小组办公室。
市水利局组织引黄滴灌试点项目实施方案技术评审
截至11月底,6个试点项目中已经有解放闸、乌拉特、总干、义长分中心的4个引黄滴灌试点水源工程完成主体工程建设。其中:义长分中心试点工程的义和干渠民生节制闸到义和五闸渠道清淤整治工程以及澄清池、泵房及配套建筑工程已全部完工,中旗水利局的泵站工程也已就绪,明年春天可正常运行。解放闸分中心试点工程已完成庆丰村澄清池、泵房及配套建筑工程机电设备已订购,明年春天安装设备,确保即时投入运行。乌拉特分中心在西小召村的试点工程已完成2个澄清池新建和引水建筑物改造任务,明年春季投入使用。总干渠分中心在水桐树村的试点工程已完成澄清池、进水闸及配套建筑工程,明年春天可正常运行。
乌兰布和分中心的试点工程已完成1个澄清池建设和另外2个澄清池的两布一膜铺设,建设二分干渠进水闸、引水涵洞已完成,明年4月25日竣工投入使用。永济分中心试点工程完成治丰村调蓄池两布一膜铺设,配套建筑物基本完工,计划明年春天全部完工。

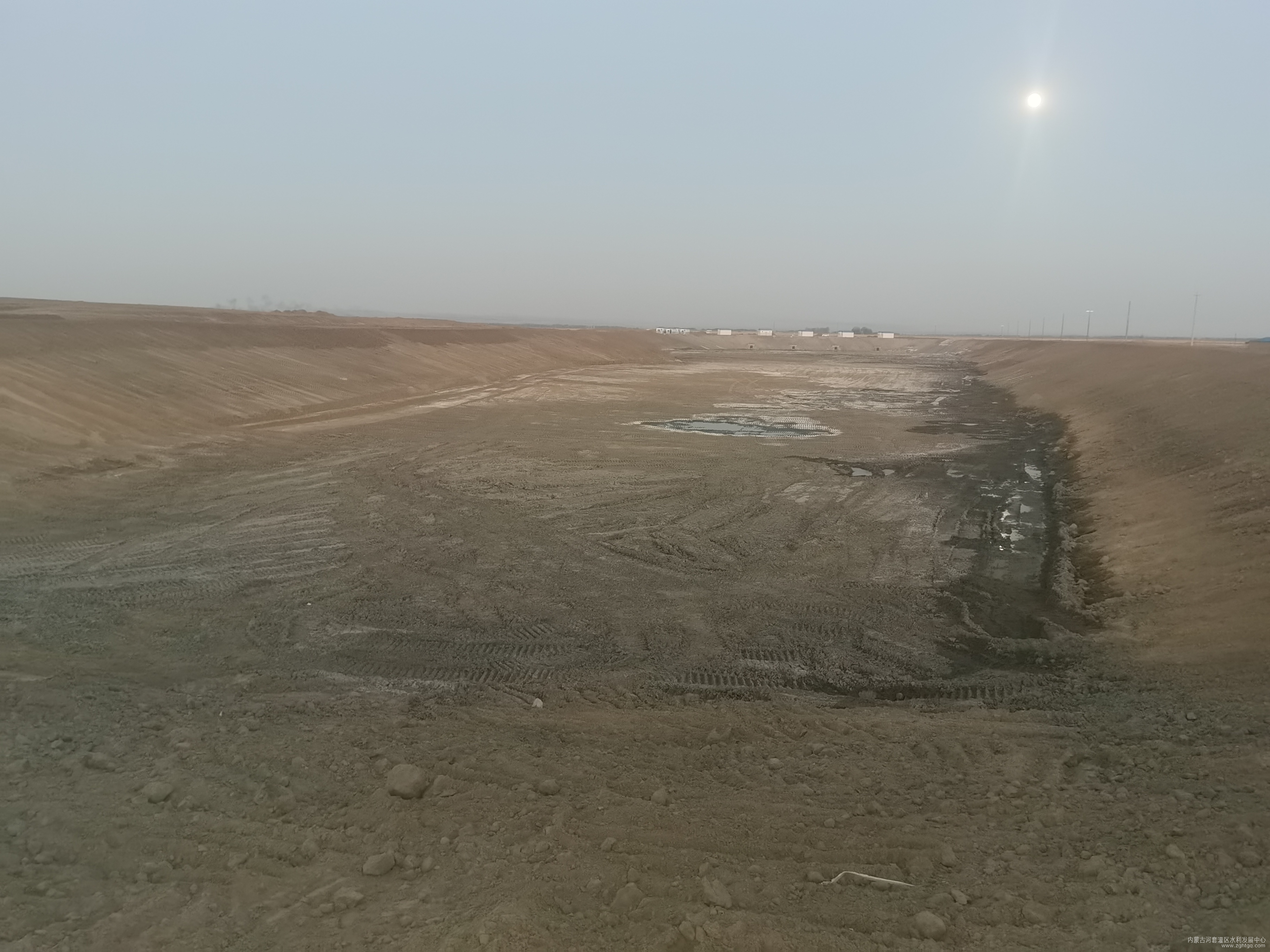

中心检查组一行调研指导解放闸分中心试点水源工程建设
总干渠分中心引黄滴灌试点水源工程澄清池

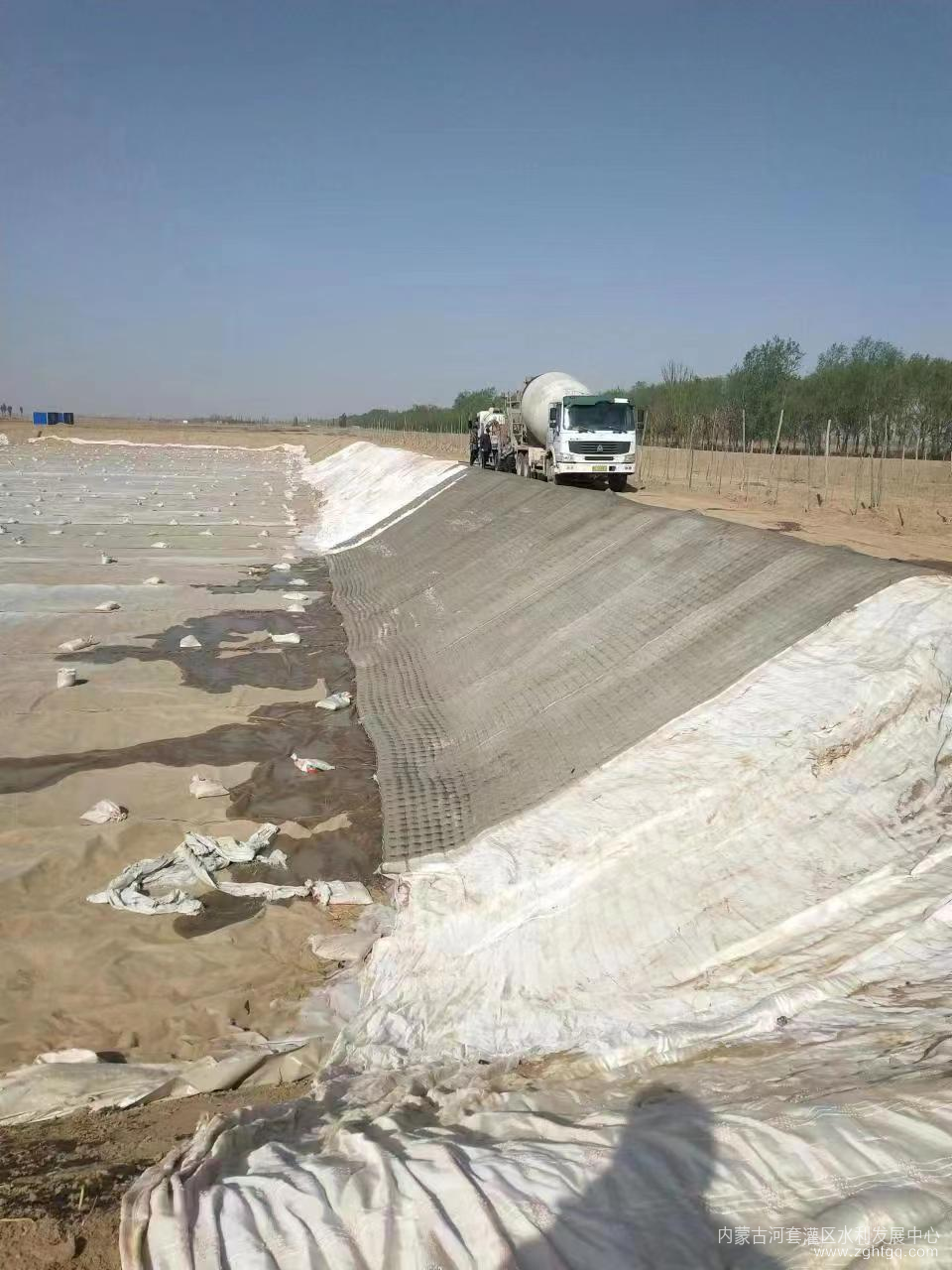

乌兰布和分中心引黄试点水源工程澄清池防渗

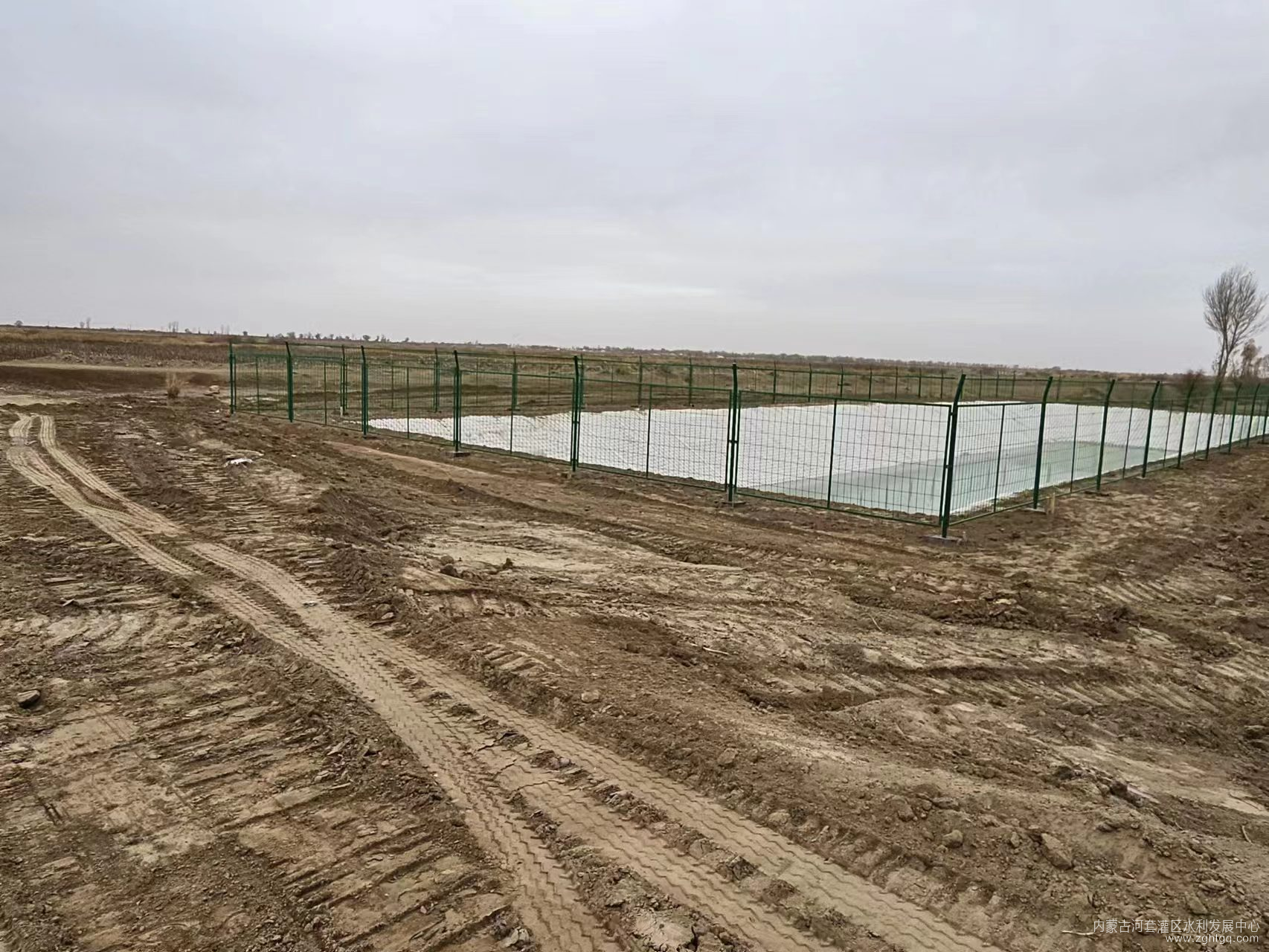

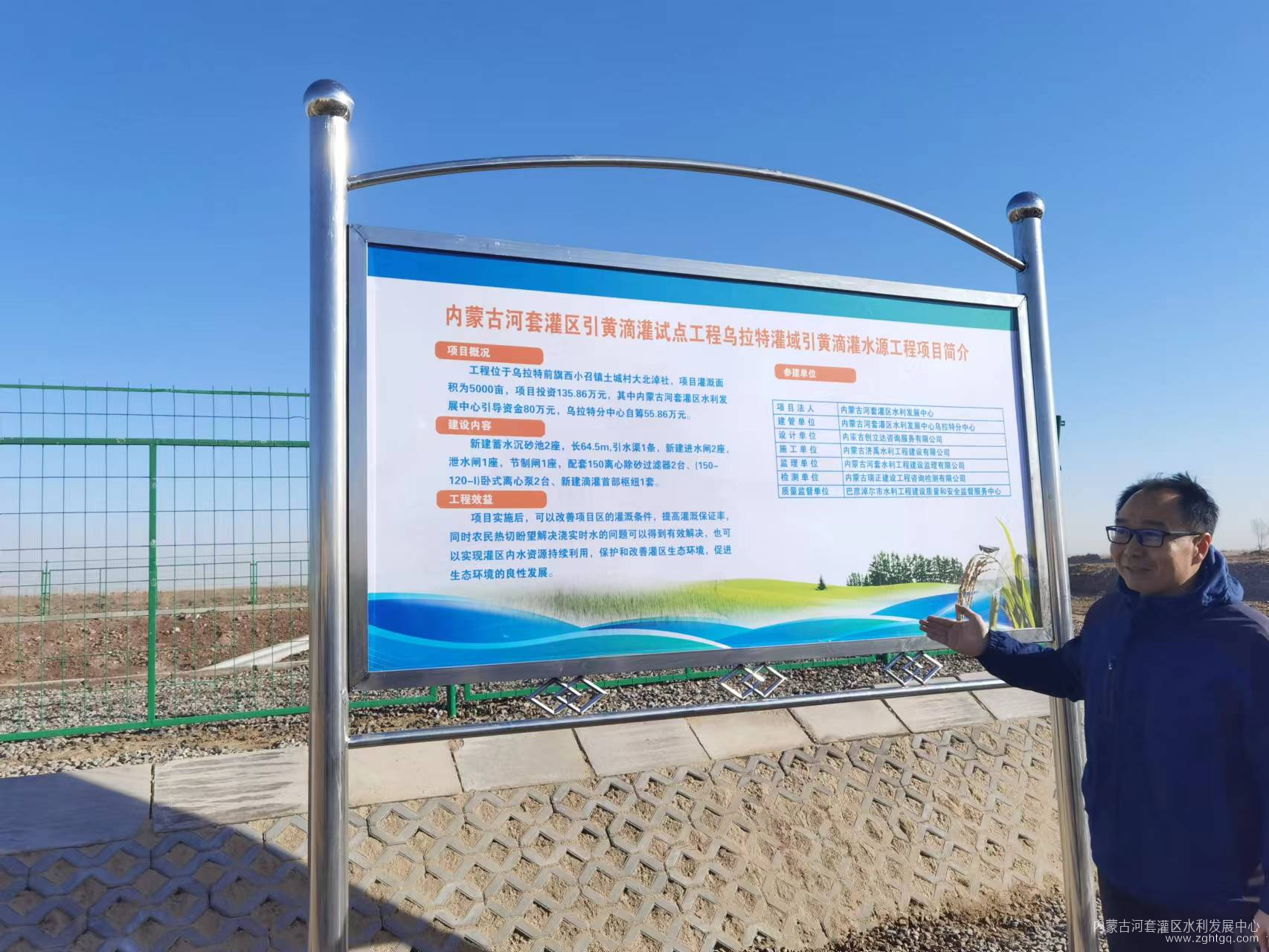

乌拉特分中心引黄滴灌试点水源工程
义长分中心引黄滴灌试点水源工程蓄水池
规划发展处 刘怀宇
